易縣抽水蓄能水電站550千伏GIS耐壓試驗順利完成 |
|
|
|

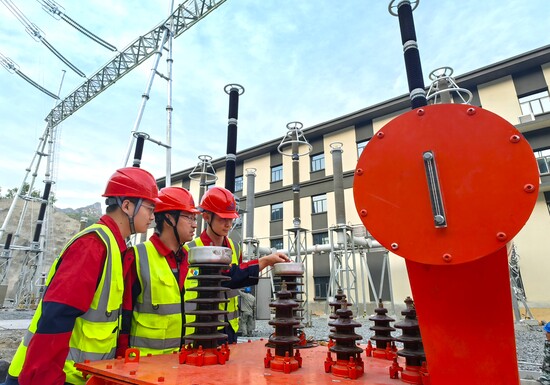

5月11日,由機電安裝分局承建的易縣抽水蓄能水電站550千伏GIS交流耐壓試驗一次性順利完成,標志著電氣設備安裝質量和絕緣性能達到預期標準,為項目倒送電、首臺機組投產發電奠定堅實基礎。 本次550千伏GIS交流耐壓試驗是項目電氣設備安裝進程中的關鍵節點。項目部按照國網新源河北易縣抽水蓄能公司要求,試驗電壓以出廠值100%(740千伏)執行,遠超GB50150-2016《電氣裝置安裝工程電氣設備交接試驗標準》80%(592千伏)要求,這一數值對設備絕緣性能提出更為嚴苛的考驗。 為確保試驗順利完成,項目部與設備廠家深入研討試驗方案,精確核對每一個技術參數,嚴格落實各項安全保障措施。試驗過程中,試驗人員依照既定流程,穩步提升試驗電壓,密切關注設備各項數據變化,并借助局放檢測技術,精準捕捉設備內部可能存在的絕緣缺陷隱患。最終,設備在740千伏高電壓沖擊下保持1分鐘,無擊穿、閃絡。試驗結果顯示,局放檢測數值始終維持在極低水平,遠低于標準要求,各項數據均符合要求,設備絕緣性能優良,為后續電站穩定運行提供了堅實保障。 下一步項目部將有序推進550千伏高壓電纜耐壓試驗、地下GIS耐壓試驗、主變耐壓試驗等工作。 |
|
|
